Мусор уберут, землю завезут, деревья посадят

Напомним, что работы по замене тепловых сетей были завершены в ноябре прошлого года.

Жители 26-го квартала Центрального района дождались капитального благоустройства после перекладки тепловых сетей ПАО «Т Плюс»



Напомним, что работы по замене тепловых сетей были завершены в ноябре прошлого года. В общей сложности здесь обновили 18,5 км коммуникаций различного диаметра, смонтировали 56 тепловых камер и 396 единиц запорной арматуры. Столь масштабное обновление выполнено на этом участке впервые.

Глава города Николай Ренц 9 ноября 2022 года, успокаивая рассерженных граждан, недовольных грязью, мусором, бездорожьем и прочими неудобствами, писал в социальных сетях, что понимает негодование жителей. Но советовал успокоиться и признать, что работа проведена масштабная, да и без тепла никому сидеть не пришлось.

В частности, он отметил: «Несмотря на все неудобства, я честно могу сказать, что признателен единой теплоснабжающей организации – ПАО «Т Плюс», которая фактически за свой счет провела эти масштабные работы. Средства потребителей, заложенные на эти цели в тарифе, поступят энергетикам еще не скоро, а новые современные трубопроводы уже проложены и функционируют. В итоге мы получим обновленные магистрали, обеспечивающие гарантированную подачу тепла в каждый дом. Будет убран весь строительный мусор, железобетон, спиленные деревья, старые конструкции детских площадок, вскрытые бордюры, изолирующий материал. Территория будет спланирована, будет завезен чернозем. Все детские площадки, которые невозможно восстановить, будут заменены на новые, соответствующие требованиям безопасности. Часть работ перенесем на весну, чтобы не выполнять ее зимой. Например, где-то не будем сразу укладывать асфальт, сажать зеленые насаждения или траву, так как сейчас это нецелесообразно. Результатом такой работы станет благоустроенный квартал с надежной системой теплоснабжения. По оценкам специалистов, новые коммуникации прослужат жителям 26-го квартала не менее полувека, так как в процессе модернизации применяются самые современные технологии и материалы».

Продолжение (или даже завершение) этой истории происходит в 26-м квартале именно сейчас. Об этом в минувший понедельник на заседании комиссии по городскому хозяйству в думе Тольятти доложил глава администрации Центрального района Евгений Гришин. В этот день здесь присутствовали представили управляющей компании, подрядчиков, ТОСов.

Председатель комиссии Александр Денисов призвал участников процесса работать последовательно, чтобы одну и ту же работу не делать дважды. То есть начинать с уборки строительного и бытового мусора, отсыпки чернозема, посадки газонов, кустарника и деревьев, затем переходить к устройству детских и спортивных площадок.

Подрядчики заверили, что совместно с представителями ТОСов, старшими по подъездам составлены точечные планы по каждому из 22 домов, которые стали объектами благоустройства. В общем, специалисты постарались учесть особенности местности и пожелания жителей.

Подрядчики работают с первых дней апреля. Начиналось все с вывоза строительного и бытового мусора. Сейчас идет планировка, в которой участвуют представители ТОСов и управляющих компаний, старшие по домам, чтобы чернозем положить на покрытие без мусора. Осенью было очень много разбирательств с представителями «Т Плюс», поскольку над сетями росло много зеленых насаждений. В новом варианте при озеленении пообещали сети не трогать. В том и плюс точечного планирования, что работа ведется после согласования с теплоснабжающей организацией. Глава администрации выразил уверенность, что будет лучше, чем было.

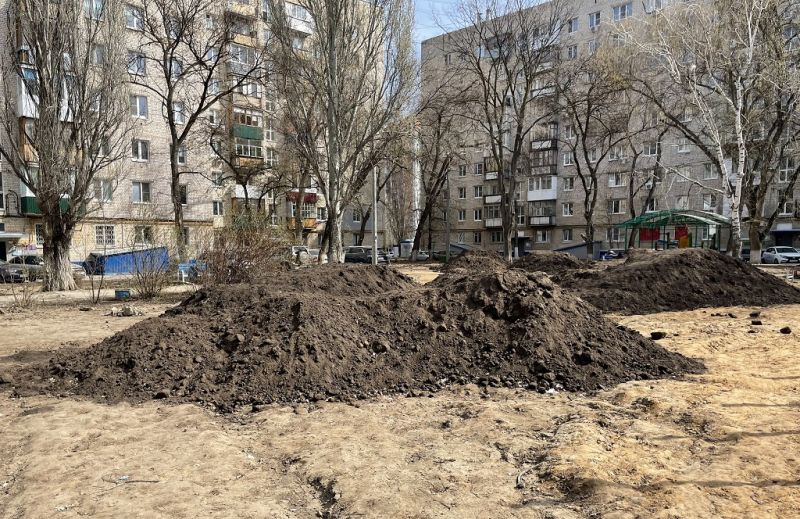

Представители ТОСов подтвердили, что они контролируют восстановительные работы по благоустройству. В доме по улице Голосова, 57, и в домах по улице Победы весь мусор, в том числе металлолом, вывезен. Территория выравнивается, завезен грунт. На этом участке каждый день работает 25-30 человек и 3 единицы техники. Следующие адреса – Голосова, 75, и Голосова, 87, где к работе подрядчик еще не приступил. По улице Победы, 74, землю уравняли, уложили. Но напротив этого дома находится детский сад, на его территории – кирпичное здание. Вот туда, к его стене, сгребли весь мусор и оставили. Кроме того, спилили деревья, а пеньки оставили. Что с ними будут делать?

Представители ТОСов выразили пожелание увидеть график проведения работ для контроля качества. Их заверили, что график будет. Далее в рамках комиссии обсудили проблемы выкорчевывания пеньков и устройства контейнерных площадок. В общем, сделать предстоит еще много. Согласно порядку проведения земляных работ, утвержденному в апреле 2021 года, они должны быть завершены не позднее 1 июля. Однако 11 апреля в администрации сообщили, что достигнуты договоренности об окончании работ до 1 июня. Успеют ли подрядчики завершить их в срок? Поживем – увидим.

Людмила Кислицына
