Николай Ренц проинспектировал замену теплосетей в 75-м квартале

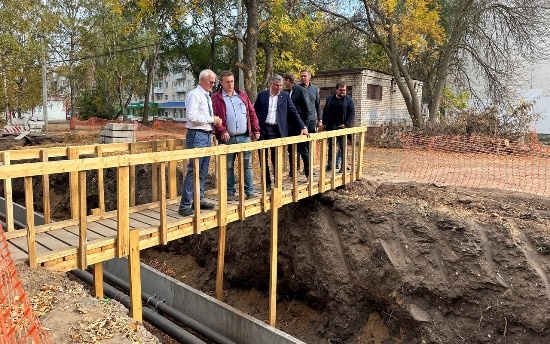

Вместе с директором филиала «Самарский» компании «Т Плюс» Александром Гришатовым и представителями подрядной организации глава Тольятти проверил, как идут работы по замене теплосетей в 75-м квартале.
Вместе с директором филиала «Самарский» компании «Т Плюс» Александром Гришатовым и представителями подрядной организации глава Тольятти проверил, как идут работы по замене теплосетей в 75-м квартале.
«Эта масштабная работа, к нашей общей радости, завершается. К 10 октября фактически все процессы, связанные с перекладкой теплопроводов, будут завершены. Не сомневаюсь в том, что в случае необходимости начала отопительного сезона мы спокойно подадим отопление в дома, проблем здесь у нас не будет», - сообщил Николай Ренц в соцсети.
На сегодняшний день осталось смонтировать выводы в 8-ми домах, на 6-ти домах вскрыли лотки, где лежат трубы — там будет проведена замена. К понедельнику планируется окончание этих работ. Значительная часть магистралей уже переложена: смонтированы лотки, осуществлена их гидроизоляция. После 10 октября теплоснабжающая организация планирует начать мероприятия по благоустройству тех территорий, на которых велась работа. «Еще раз хочу заверить в том, что ни без тепла, ни без горячей воды жители 75-го квартала не останутся. Перекладка тепломагистралей, конечно, вскрывает и другие проблемы. Мы видим, что трубы холодного водоснабжения тоже изношены и там, где была возможность и в одном створе лежал водопровод, подрядчик его заменил на более надежный», - ответил градоначальник.
«Эта масштабная работа, к нашей общей радости, завершается. К 10 октября фактически все процессы, связанные с перекладкой теплопроводов, будут завершены. Не сомневаюсь в том, что в случае необходимости начала отопительного сезона мы спокойно подадим отопление в дома, проблем здесь у нас не будет», - сообщил Николай Ренц в соцсети.
На сегодняшний день осталось смонтировать выводы в 8-ми домах, на 6-ти домах вскрыли лотки, где лежат трубы — там будет проведена замена. К понедельнику планируется окончание этих работ. Значительная часть магистралей уже переложена: смонтированы лотки, осуществлена их гидроизоляция. После 10 октября теплоснабжающая организация планирует начать мероприятия по благоустройству тех территорий, на которых велась работа. «Еще раз хочу заверить в том, что ни без тепла, ни без горячей воды жители 75-го квартала не останутся. Перекладка тепломагистралей, конечно, вскрывает и другие проблемы. Мы видим, что трубы холодного водоснабжения тоже изношены и там, где была возможность и в одном створе лежал водопровод, подрядчик его заменил на более надежный», - ответил градоначальник.
Последние новости
Вниманию участников судебных процессов по делам, рассматриваемым судьей Родионовой А.А.
В связи с временным отсутствием судьи Родионовой А.А. судебные разбирательства по делам, назначенным к рассмотрению в период с 15 по 17 января 2025 года, будут отложены в установленном АПК РФ порядке.
Безопасные зимние выходные
— В зимнее время следует быть осторожным во время гололеда: не спешить при ходьбе, не бегать, не обгонять прохожих.
МЧС - как прошли новогодние выходные дни 2025 года
Профилактическая работа среди населения была усилена в выходные и праздничные дни.
Частотник
Осуществляем поставку в оговоренные сроки, обеспечивая быструю отправку
На этом сайте вы найдете актуальные вакансии в Петропавловске-Камчатском с предложениями работы от ведущих работодателей города
